9 июля 2026 года на площадке сооружения АЭС «Эль-Дабаа» в Арабской Республике Египет (генеральный проектировщик и генеральный подрядчик — Инжиниринговый дивизион госкорпорации «Росатом») в проектное положение установлен корпус реактора второго энергоблока.
На площадке мероприятия присутствовали генеральный директор госкорпорации «Росатом» Алексей Лихачев, посол Российской Федерации в Египте Георгий Борисенко, премьер-министр Египта Мустафа Мадбули, министр электроэнергетики и возобновляемых источников энергии АРЕ доктор Махмуд Эсмат. С приветственным словом к гостям на площадке обратился генеральный директор Международного агентства по атомной энергии (МАГАТЭ) Рафаэль Гросси.
Выступая с приветственной речью, премьер-министр Арабской Республики Египет Мустафа Мадбули подчеркнул, что проект АЭС «Эль-Дабаа» укрепляет стратегическое партнерство Египта с Россией, а установка корпуса реактора второго энергоблока станции станет важной страницей в летописи достижений египетского государства.
«Сегодняшнее событие — еще один важный шаг на пути реализации одного из крупнейших национальных проектов Новой Республики, приближающий исполнение многолетней мечты Египта о собственной мирной атомной электростанции. АЭС "Эль-Дабаа" — один из важнейших национальных проектов, воплощающих стратегию "Египет–2030", способствующих комплексному развитию страны и укреплению ее регионального и международного авторитета под девизом: "Энергия, которая созидает будущее"», — заявил Мустафа Мадбули.
Он также напомнил, что с середины прошлого века Египет и Россия реализовали целый ряд важнейших инфраструктурных проектов, включая строительство Асуанской плотины в 1960-х годах, а сегодня продолжают сотрудничество в рамках проекта первой в стране атомной электростанции.
«Наш проект по сооружению АЭС "Эль-Дабаа" движется очень хорошими темпами. Семь месяцев назад мы установили в проектное положение корпус реактора на первом энергоблоке, а сегодня уже проводим аналогичную операцию на втором. Это важное событие и для энергоблока, и для всего проекта. Оно позволяет нам приступить к следующему ключевому этапу – сварке главного циркуляционного трубопровода», — заявил Алексей Лихачев.
Корпус реактора — ключевой элемент реакторной установки, внутри которого размещается активная зона и происходит управляемая цепная реакция деления ядер топлива. Он обеспечивает герметичность, выдерживает высокое давление и температуру, гарантируя безопасность и надёжность работы энергоблока.

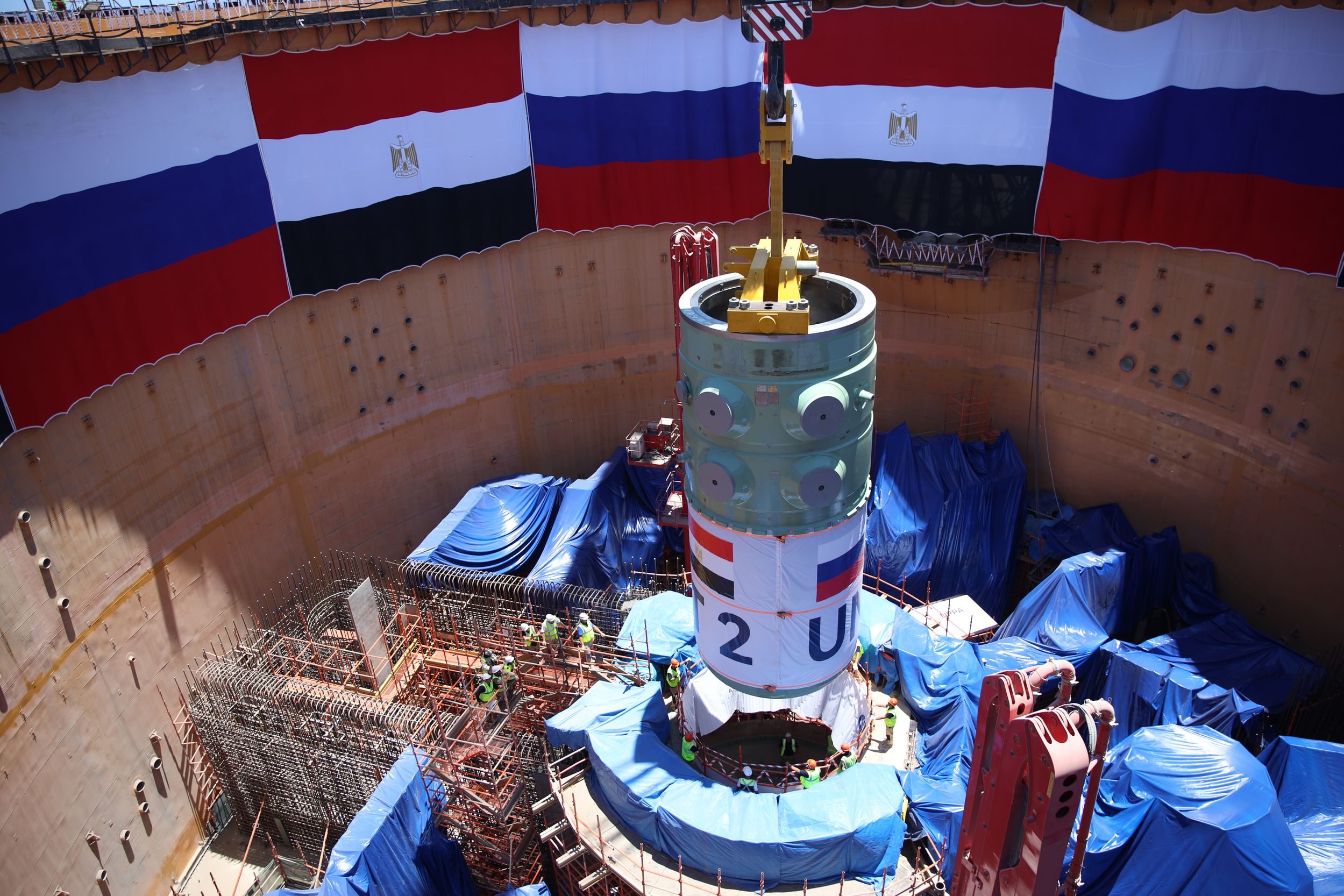

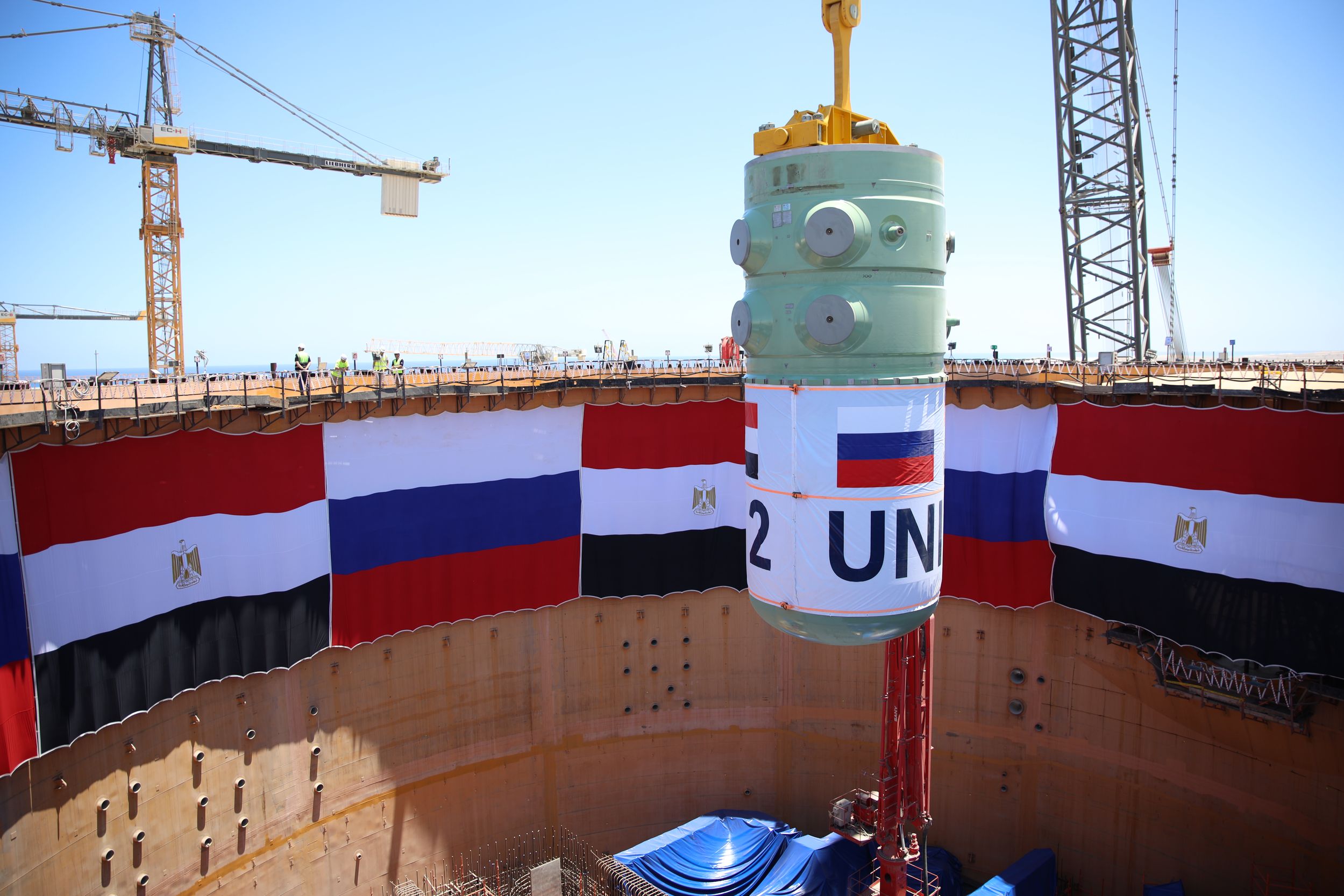

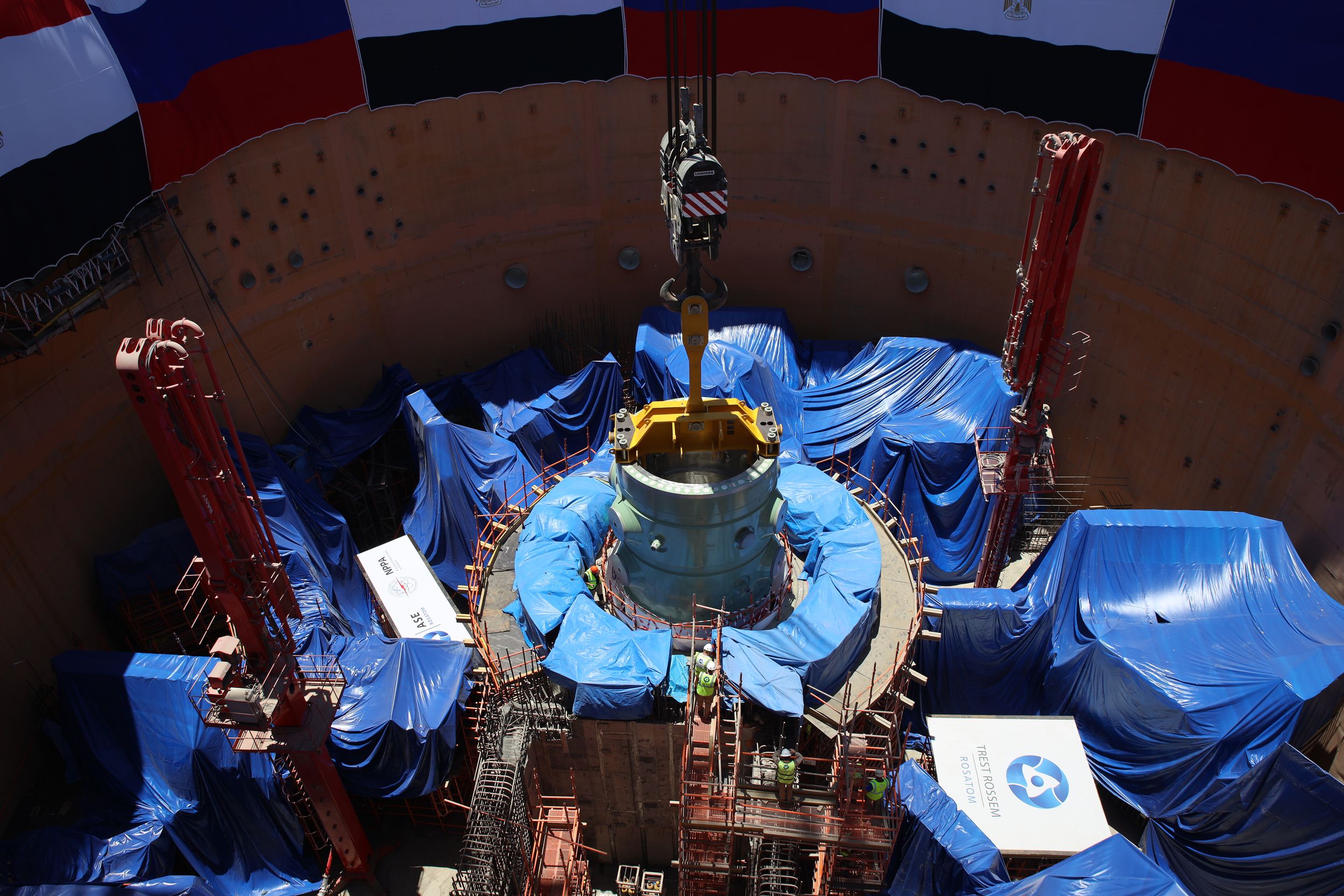

В ходе операции корпус реактора массой более 340 тонн будет установлен в проектное положение в центре шахты реактора. Монтаж выполнят с использованием тяжеловесного гусеничного крана грузоподъемностью 1350 тонн. При этом точность установки оборудования составит одну десятую миллиметра.
Следующим этапом работ на энергоблоке № 2 станет начало сварки главного циркуляционного трубопровода (ГЦТ).
Установка корпуса реактора в проектное положение – ключевое событие при сооружении энергоблока. После завершения монтажа корпуса реактора начинается обратный отсчет до этапа физического пуска – начала загрузки ядерного топлива в реактор.
