На площадке сооружения объектов строительно-монтажной базы Смоленской АЭС-2 завершены работы по вводу в работу первой линии электропередачи. Это знаковое событие обеспечит стабильное энергоснабжение и круглосуточное освещение, что позволяет вести строительно-монтажные работы без привязки к световому дню.

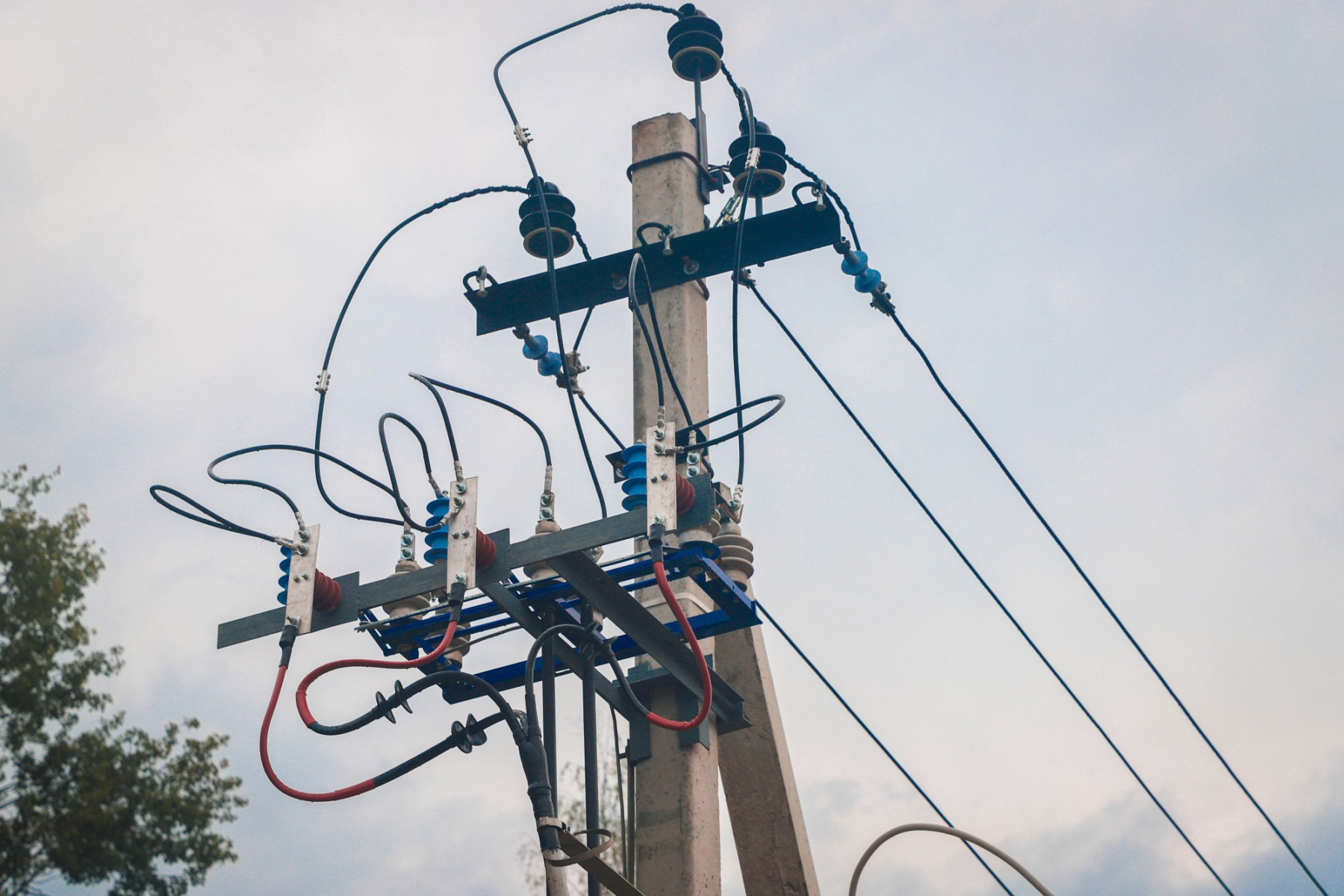

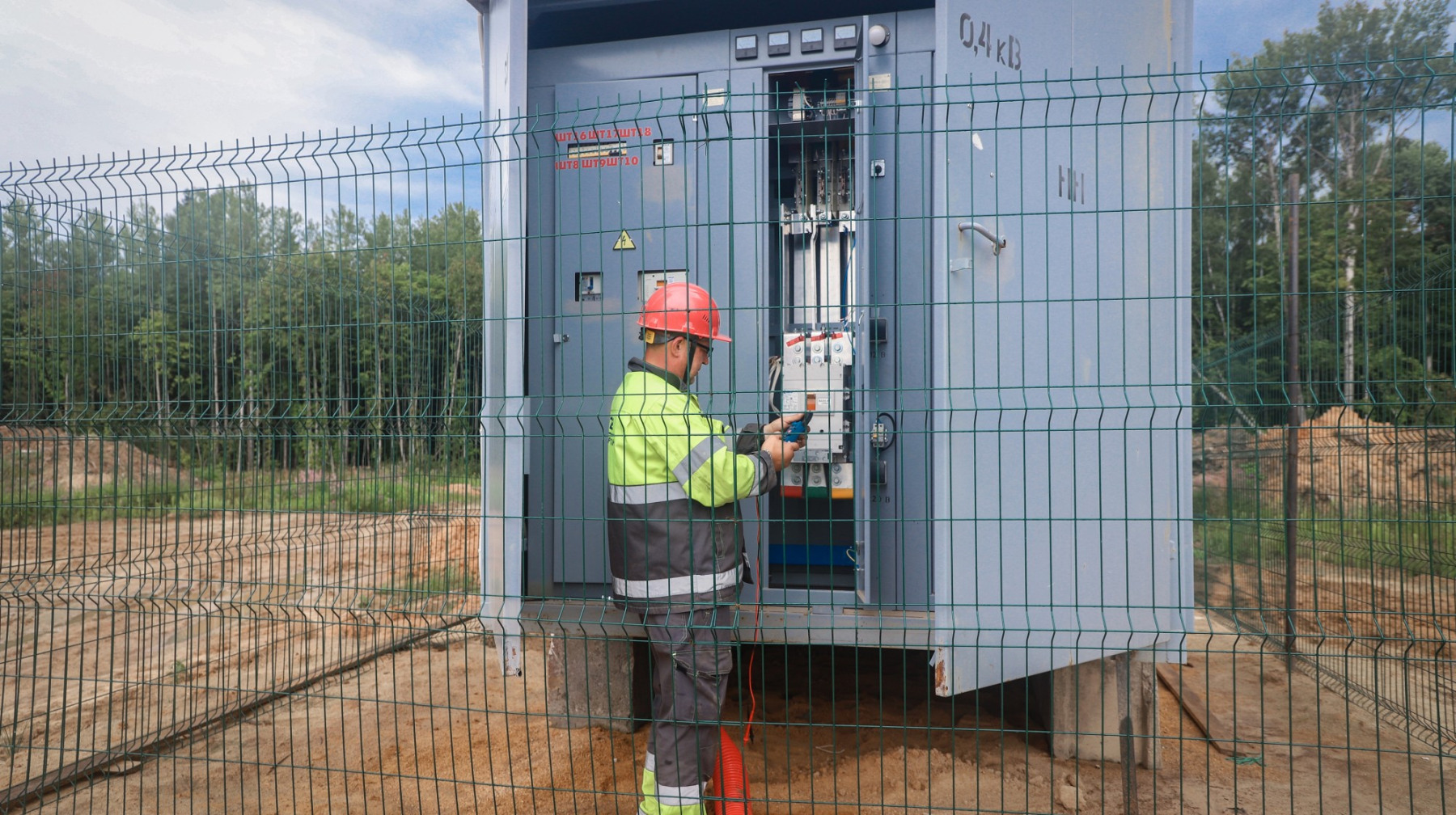

«Для электроснабжения стройки выполнено технологическое присоединение к сетям 10 кВ по временной схеме – до ввода постоянной трансформаторной подстанции 110/10 кВ. Несмотря на сложные погодные условия, подрядчики смонтировали более трех километров кабеля и установили свыше 60 опор ЛЭП», - прокомментировала ход работ начальник отдела управления проектом УКС Смоленской АЭС-2 Екатерина Феклина.
На этапе сооружения строительно-монтажной базы стабильное электроснабжение имеет особое значение: в установленные сроки необходимо построить цеха по изготовлению армоблоков и арматурных каркасов, где будет организован полный цикл подготовки конструкций – от обработки металла до выпуска готовых элементов, которые затем будут использоваться непосредственно при строительстве энергоблоков.
Ключевым событием станет бетонирование фундаментной плиты здания реактора первого энергоблока, запланированное на март 2027 года. Заливка «первого бетона» ознаменует переход от подготовительных работ к активному возведению основных сооружений станции.
Подача электроэнергии на площадку - еще один шаг в графике строительства, который приближает ввод новых энергоблоков Смоленской АЭС-2 с реакторами ВВЭР-1200 поколения 3+ в эксплуатацию.
Как неоднократно отмечал глава Росатома Алексей Лихачев, до 2042 года предстоит построить больше станций и больше мощностей, чем есть сейчас. Фактически нужно создать еще одну сопоставимую по мощности атомную энергетику менее чем за 20 лет. Это вызов. Это 18 строительных площадок, на девять из которых мы уже вышли.
«Строительство второй очереди Смоленской АЭС – это не только создание новых энергетических мощностей, но и серьёзный импульс для развития промышленности региона. Чем больше смоленских предприятий будет вовлечено в реализацию проекта, тем больше заказов, рабочих мест и возможностей для дальнейшего роста региональной экономики», – неоднократно подчеркивал Губернатор Смоленской области Василий Анохин.
