6 сентября 2012 года на площадке Ростовской атомной станции прошел очередной оперативный штаб по строительству энергоблоков №№ 3, 4.
В работе штаба принял участие заместитель генерального директора ОАО «Концерн Росэнергоатом» – директор филиала «Управление сооружением объектов» Александр Паламарчук.
Директор Волгодонского филиала «НИАЭП» Александр Хазин доложил о положении дел на стройплощадке, отметив, что в целом основные тематические задачи августа выполнены.
Участники заслушали доклады руководителей основных подрядных организаций. Лидерами по перевыполнению плана среди строительно-монтажных организаций: ООО «ЮСКОМ», ООО «Стройтехсистема» и ЗАО ТВП «Гидроэлектромонтаж».
Также был рассмотрен блок вопросов по поставке оборудования и материалов. На строительную площадку Ростовской АЭС продолжаются поставки крупного оборудования. На ОАО "Машиностроительный завод "ЗиО-Подольск" отгружен третий парогенератор для энергоблока №3 Ростовской атомной станции, который прибудет на стройплощадку в ближайшее время.

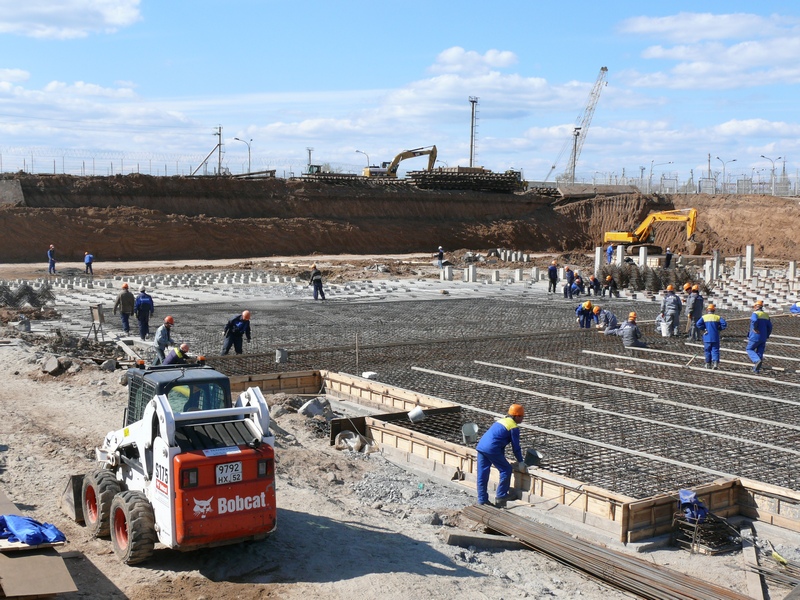

На заседании штаба Александром Хазиным был представлен проект графика сдачи объектов пускового комплекса энергоблока №3 Ростовской АЭС. Практически закончено бетонирование верхнего строения фундамента турбины машзала энергоблока №3 Ростовской АЭС. Это контрольное событие позволяет приступить к тепломонтажным работам в машзале. Также идет монтаж резервной дизель-электрической станции (РДЭС) и монтаж полярного крана реакторного отделения энергоблока №3 Ростовской АЭС. В ближайших планах подача напряжения на собственные нужды.
«Сейчас на стройплощадке идет наращивания темпов монтажа. Особое внимание прошу уделить качеству проводимых работ, производственной культуре и охране труда. Строительство и пуск энергоблоков №3 и №4 Ростовской АЭС приоритетные в правительственной программе развития атомной энергетики. Поэтому мы знаем, куда нам двигаться и какие должны быть результаты»
- в заключении обратился к участникам штаба директор филиала ОАО «Концерн Росэнергоатом» «Управление сооружением объектов» Александр Паламарчук.
