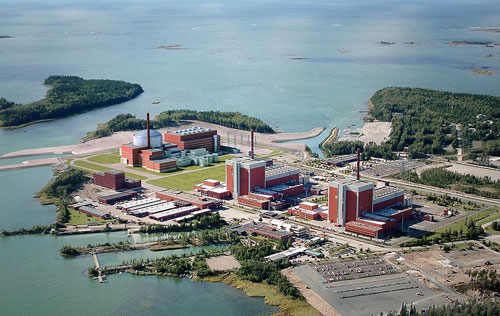

Третий блок финской АЭС "Олкилуото" может быть введен в эксплуатацию не ранее 2016 года, сообщает WNN, информационный ресурс Всемирной ядерной ассоциации (WNA) со ссылкой на сообщении финской компании Teollisuuden Voima Oyj (оператор энергоблока, TVO).
"TVO сообщила, что, основываясь на последних докладах консорциума AREVA-Siemens (строит энергоблок), начало выработки электроэнергии на третьем энергоблоке АЭС "Олкилуото" может быть отложено до 2016 года", - говорится в сообщении WNN.
Строительство третьего блока АЭС "Олкилуото" с реактором EPR началось еще в августе 2005 года, первоначально планировалось ввести энергоблок в работу в 2009 году. "Однако проект потерпел несколько неудач", - отмечается в сообщении.
TVO объявила в декабре 2011 года, что блок мощностью 1600 МВт начнет коммерческую эксплуатацию в августе 2014 года, то есть на пять лет позже, чем планировалось изначально. В июле 2012 года компания объявила, что станция "не будет готова для регулярного производства электроэнергии в 2014 году".
Реактор EPR - европейский реактор с водой под давлением - был разработан французской группой AREVA на основании французско-германских технических проектов. По сравнению с реакторами предыдущих поколений у EPR уменьшена вероятность возникновения аварий, увеличена рентабельность реактора за счет повышения мощности до 1600 мегаватт и более экономичного использования топлива. Реактор в Олкилуото должен стать первым реактором третьего поколения.
В тоже время в базе данных МАГАТЭ в качестве срока ввода третьего блока АЭС "Олкилуото" в коммерческую эксплуатацию указано 1 августа 2014 года.
