Регуляторы Индии дали в прошлый четверг разрешение на выгрузку имитаторов из активной зоны реактора первого блока АЭС "Куданкулам".
Выгрузка ИТВС - один из последних шагов на пути к загрузке в активную зону реального топлива. Процедура выгрузки займёт от 7 до 10 суток. Физпуск энергоблока может произойти примерно через месяц.

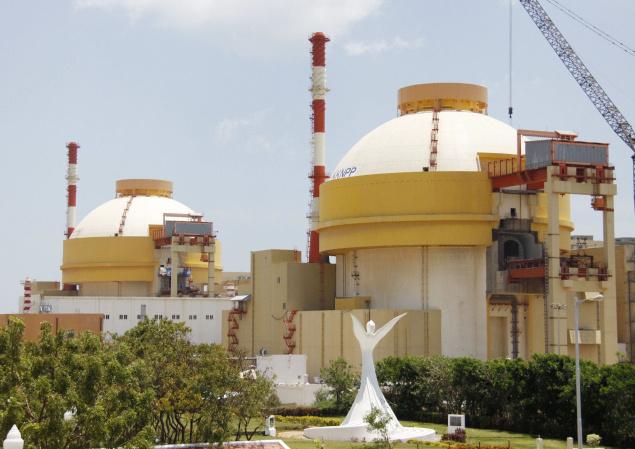

АЭС "Куданкулам" - строящаяся двухблочная станция с реакторами ВВЭР-1000. Физический пуск первого блока должен был начаться в 2011 году, однако работы на станции были замедлены из-за начавшихся массовых протестов. Уровень готовности блоков составляет 99,2% и 94,6% для первого и второго блоков, соответственно. Правительство Индии поставило задачу произвести пуск первого блока в июне 2012 года.
