На Южно-Украинской АЭС 10 марта состоялось очередное заседание оперативного штаба по реализации проекта «Реконструкция системы технического водоснабжения. Работа блоков 1…3 на Ташлыкском водохранилище и брызгальных бассейнах Южно-Украинской АЭС». Его участники рассмотрели текущее состояние дел на объекте, ход выполнения графика строительства и решения предыдущего штаба. Совещание провел вице-президент НАЭК «Энергоатом» Айдын Айсин, который до его начала вместе с представителями дирекции Компании, Южно-Украинского энергокомплекса и генерального подрядчика - ПАО «Южэнергострой» - побывал на строительной площадке.
В работе оперативного штаба приняли участие также представители ОП «Атомкомплект», генерального проектировщика – ОАО «ХИ «Энергопроект» и фирмы-изготовителя насосного оборудования – «TM.P. S.p.A – Termomeccanica Pompe» (Италия).

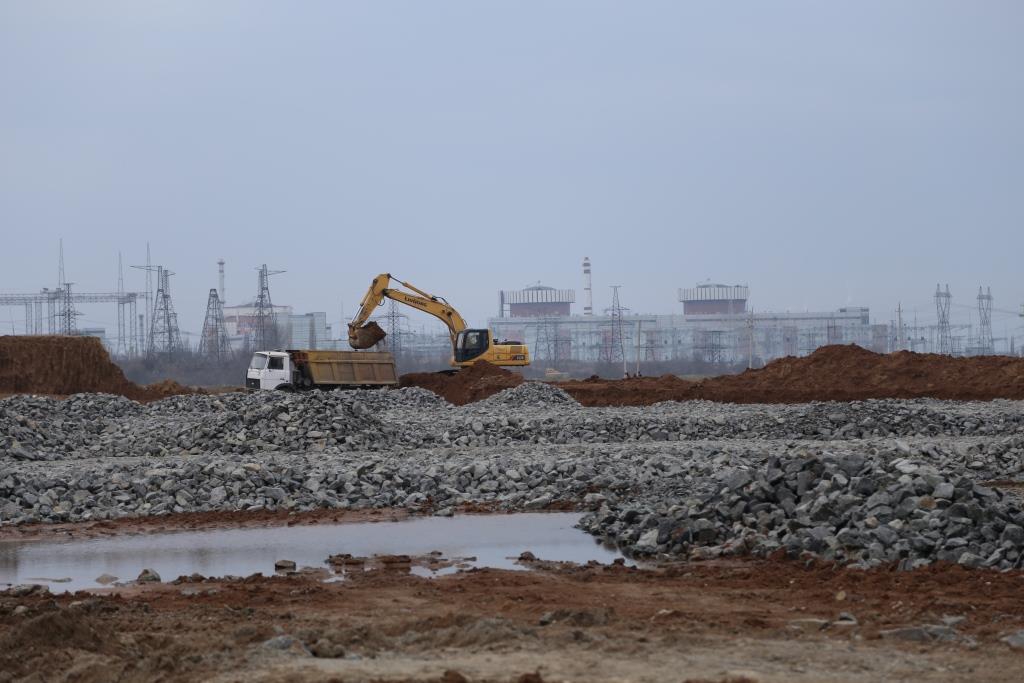

Открывая совещание, вице-президент Компании А.Айсин подчеркнул, что наряду с текущими планами строительства не менее актуальными на сегодняшний день являются вопросы проектирования здания насосной станции. В докладах относительно строительной части отмечалось, что из 63 пунктов графика выполнено 57, в работе – 5, перенесен срок реализации – 1-го. Строители доложили: по состоянию на 9 марта на первом брызгальном бассейне выполнены бетонная подготовка (77%), армирование (90%), бетонирование (41%), изготовление и монтаж трубопроводов (43%). Срок окончания строительных работ на бассейне №1 – 1 июля 2017 года. На брызгальном бассейне №2 проходит обустройство основания чаши (74%), изготовление и монтаж трубопроводов (20%) и др. Срок окончания строительства на этом бассейне – 1 октября 2017 года. На протяжении двух первых месяцев нынешнего года в мастерских выполнялись также подготовительные работы по укрупнению армокаркасов и трубопроводов. Фактическое выполнение работ за февраль составило 30 млн грн.
Одним из вопросов штаб рассмотрел также состояние финансирования социальных и экологических мероприятий, предусмотренных сводной сметой проекта достройки ТГАЭС в рамках действующих нормативных актов Украины.
«Строительство объектов идет в рамках утвержденного графика, - констатировал вице-президент Энергоатома – однако энергогенерирующая атомная компания нацелена не только на то, чтобы нести электроэнергию в каждый дом, но и ставит задачи по решению социальных вопросов населения, проживающего в зоне строительства ТГАЭС. Думаю, что этот пункт плана мы успешно выполним, и в итоговом заключении государственной экспертизы будет указан размер социального отчисления на нужды региона, которое мы, безусловно, реализуем». Генеральный директор ОП «Южно-Украинская АЭС»
Владимир Лисниченко также отметил роль и значимость социально-экономической составляющей проекта достройки ТГАЭС подчеркнув, что в положительном решении заинтересованы все: и местные территориальные громады, и областная администрация, и атомщики.
Что касается комплектации основного насосного оборудования, которое изготавливает итальянская фирма «TM.P. S.p.A – Termomeccanica Pompe», то в ходе совещания отмечалось, что до 19 марта изготовитель должен направить в адрес ОП ЮУАЭС исходные данные, которые позволят начать проектирование насосной станции. «Думаю, на сегодняшний день это один из основных вопросов на повестке дня, - считает начальник управления капитального строительства Южно-Украинского энергокомплекса Павел Вирич. - Срок поставки оборудования определен на январь 2018 года. С января по март мы должны получить пять насосных агрегатов, а к этому моменту наша задача - подготовить место, куда они должны монтироваться. Этот пункт на сегодня самый критичный». На совещании было решено провести видеоконференцию с заказчиком и поставщиком насосного оборудования, на которой будут уточнены исходные данные для начала полноценного проектирования здания насосной станции.
Дополнительно. Проект «Реконструкция системы технического водоснабжения. Работа блоков 1...3 на Ташлыкском водохранилище и брызгальных бассейнах Южно-Украинской АЭС» утвержден Кабинетом Министров Украины в начале 2016 года. Его реализация позволит исключить потери производства электроэнергии на ЮУАЭС из-за высокой температуры циркуляционной воды и снять ограничения мощности южно-украинских энергоблоков, вызванные недостаточной охлаждающей способностью Ташлыкского водохранилища в жаркие летние периоды.
Реконструкция системы техводоснабжения ЮУАЭС предполагает реализацию трех проектов: строительство 5 брызгальных бассейнов, обустройство струенаправляющего сооружения (завесы) в акватории Ташлыкского водохранилища, а также комплекса сооружений для заполнения и подпитки водоема-охладителя. Общая стоимость строительства объектов составляет 1214,4 млн грн. Длительность строительства - 36 месяцев.
Практическая реализация проекта реконструкции системы техводоснабжения ЮУАЭС началась в середине марта. Оперативный штаб создан приказом президента НАЭК «Энергоатом» Юрия Недашковского для решения всех критических вопросов, возникающих в ходе строительства.
