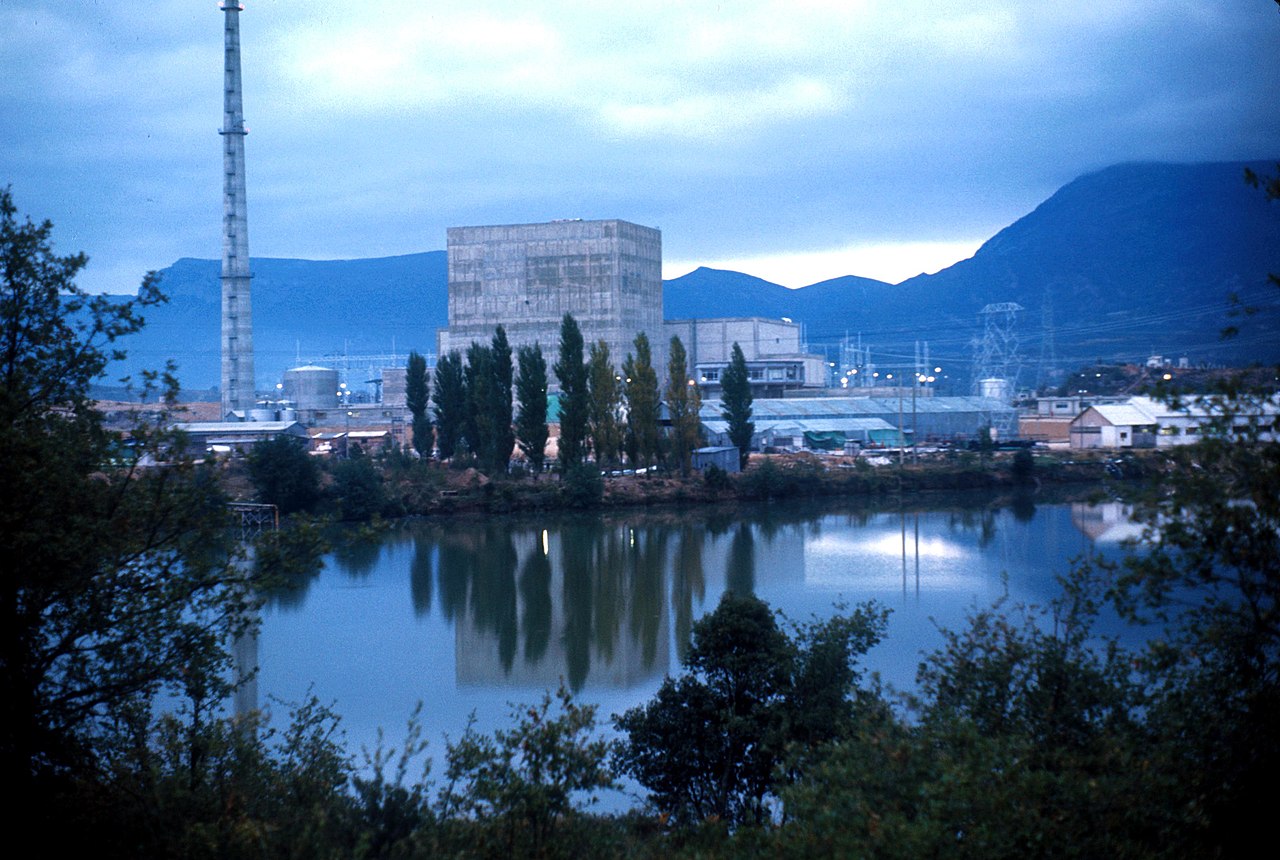

Испанская компания Enresa, занимающаяся вопросами обращения с РАО и ОЯТ и выводом ядерных объектов из эксплуатации, получила в собственность остановленную АЭС «Санта Мария де Гаронтья» (исп. Santa María de Garoña), или просто «Гаронья» и приступила к первому этапу ее демонтажа.
На АЭС «Гаронья» эксплуатировался «кипящий» реактор электрической мощностью 446 МВт. Он начала работу в 1971 году и был признан регулирующим органом CSN пригодным для эксплуатации до 2019 года при условии проведения определенных технических модернизаций. Однако в 2012 году компания-оператор этой станции Nuclenor не успела подать заявку на продление лицензии на эксплуатацию Garoña, что означало необходимость ее закрытия к моменту истечения срока действия лицензии 6 июля 2013 г.
При этом реактор был остановлен ещё раньше этого срока – в декабре 2012 года, чтобы избежать ретроактивных налоговых начислений за целый год, которые Nuclenor должна была бы выплатить, если бы реактор работал с 1 января 2013 г.
В феврале 2014 г. в Испании был принят закон, согласно которому энергоблок, остановленный по формальным причинам, не влияющим на безопасность, может получить новую лицензию на эксплуатацию в течение 12 месяцев после остановки. В мае 2014 г. компания Nuclenor направила в Министерство энергетики заявку на продление лицензии для АЭС «Гаронья» с просьбой выдать ей лицензию на эксплуатацию до 2031 года.
Впоследствии министерство направило эту заявку в CSN для оценки. В феврале 2017 года CSN дала условное разрешение на перезапуск и дальнейшую эксплуатацию АЭС при условии выполнения ряда требований по модернизации. Однако в августе того же года министр энергетики Испании объявил, что правительство приняло решение не одобрять продление лицензии на эксплуатацию АЭС «Гаронья». В мае 2020 года компания Enresa подала заявку в Министерство экологического перехода и демографических проблем (MITECO) на передачу прав собственности на АЭС «Гаронья» и первый этап его демонтажа.
По оценкам специалистов, демонтаж Garoña займет около 10 лет. Выбранная для станции стратегия вывода из эксплуатации предусматривает немедленный демонтаж в два этапа.
На первом этапе (2023-2026 гг.) основными работами будут загрузка отработанного топлива в контейнеры и его перемещение из бассейна хранения в промежуточное хранилище на площадке.
На втором этапе (2026-2033 гг.), когда топливо будет находиться вне здания реактора, будет проведен демонтаж реактора, а также остальных зданий, имеющих радиологическое значение, продолжены работы по дезактивации и сносу зданий и завершена экологическая рекультивация площадки.
Общая сметная стоимость работ по выводу из эксплуатации АЭС «Гаронья» составляет около 475 миллионов евро. Эти средства будут выделены из национального «фонда радиоактивных отходов», которым управляет компания Enresa и который финансируется за счет взносов владельцев действующих АЭС. В общей сложности на первом этапе демонтажа будет создано 350 прямых рабочих мест.
