19 ноября на площадке сооружения АЭС «Эль-Дабаа» в Арабской Республике Египет (генеральный проектировщик и генеральный подрядчик — Инжиниринговый дивизион госкорпорации «Росатом») в проектное положение установлен корпус реактора первого энергоблока. В торжественной церемонии в формате видеоконференции приняли участие Президент Российской Федерации Владимир Путин и Президент Арабской Республики Египет Абдель Фаттах Ас-Сиси. На площадке мероприятия присутствовали генеральный директор госкорпорации «Росатом» Алексей Лихачев, посол Российской Федерации в Египте Георгий Борисенко, премьер-министр Египта Мустафа Мадбули, министр электроэнергетики и возобновляемых источников энергии Египта Махмуд Эсмат. Также участникам мероприятия направил видеообращение генеральный директор Международного агентства по атомной энергии (МАГАТЭ) Рафаэль Гросси. Лидеры двух стран поздравили команду проекта сооружения АЭС «Эль-Дабаа», реализующую этот масштабный проект, с прохождением важнейшего этапа сооружения энергоблока № 1.
«Установка корпуса реактора первого энергоблока в штатное положение – это главное производственное событие года на строительной площадке АЭС “Эль-Дабаа”. Я искренне рад, что мы можем отметить День атомной энергетики Египта таким значимым достижением, знаменующим один из ключевых этапов в сооружении первого блока поколения 3+ на африканском континенте. Работы на строительстве всех энергоблоков идут полным ходом, всего на площадке задействованы более 30 тысяч человек», — отметил Алексей Лихачев.
Оборудование, изготовленное на заводе Машиностроительного дивизиона госкорпорации «Росатом», было доставлено на строительную площадку в Египет 21 октября. После прохождения процедуры входного контроля при участии специалистов Инжинирингового дивизиона «Росатома», представителей завода-изготовителя, а также египетского заказчика и представителей надзорных органов страны, специалисты приступили к установке оборудования на штатное место.

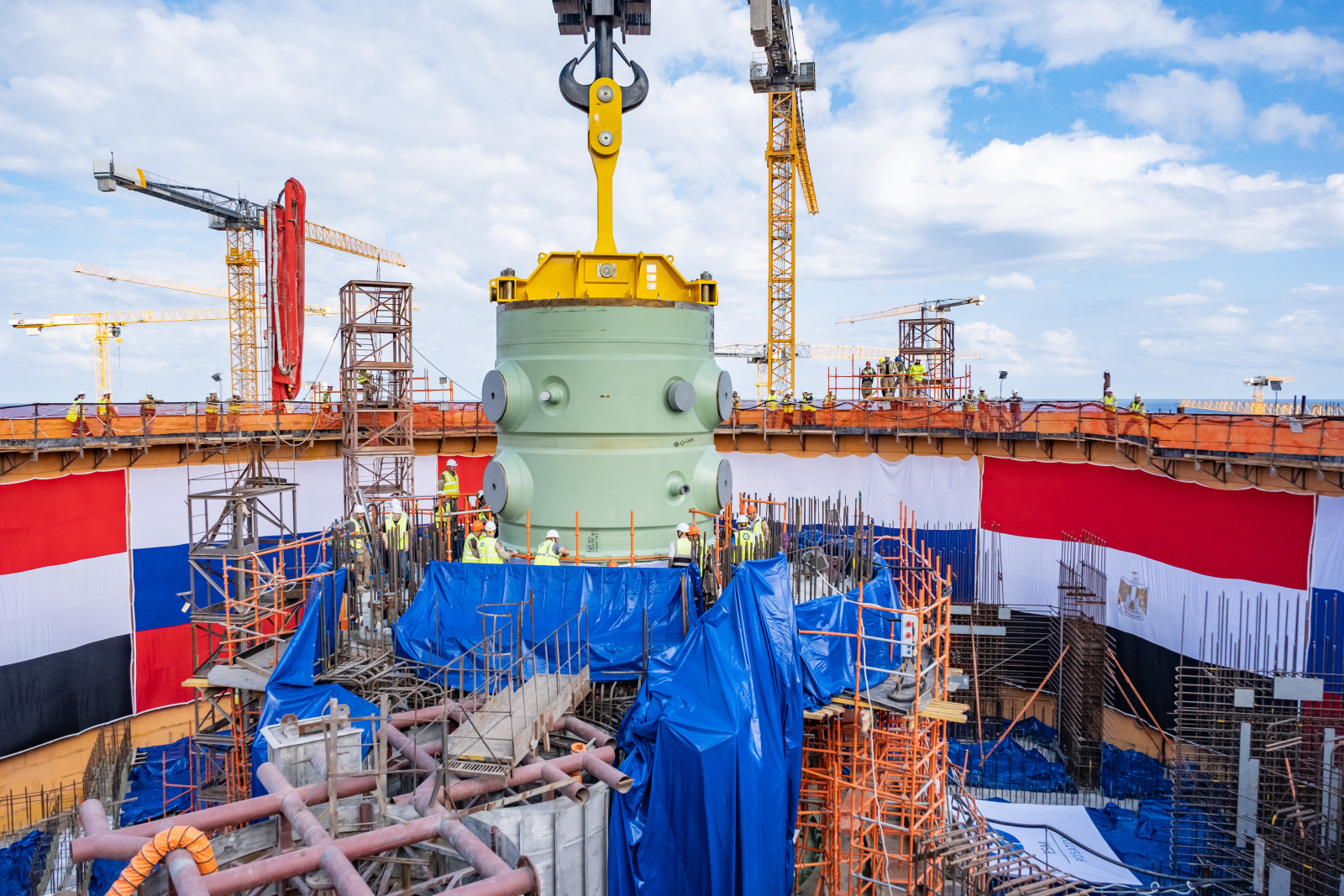

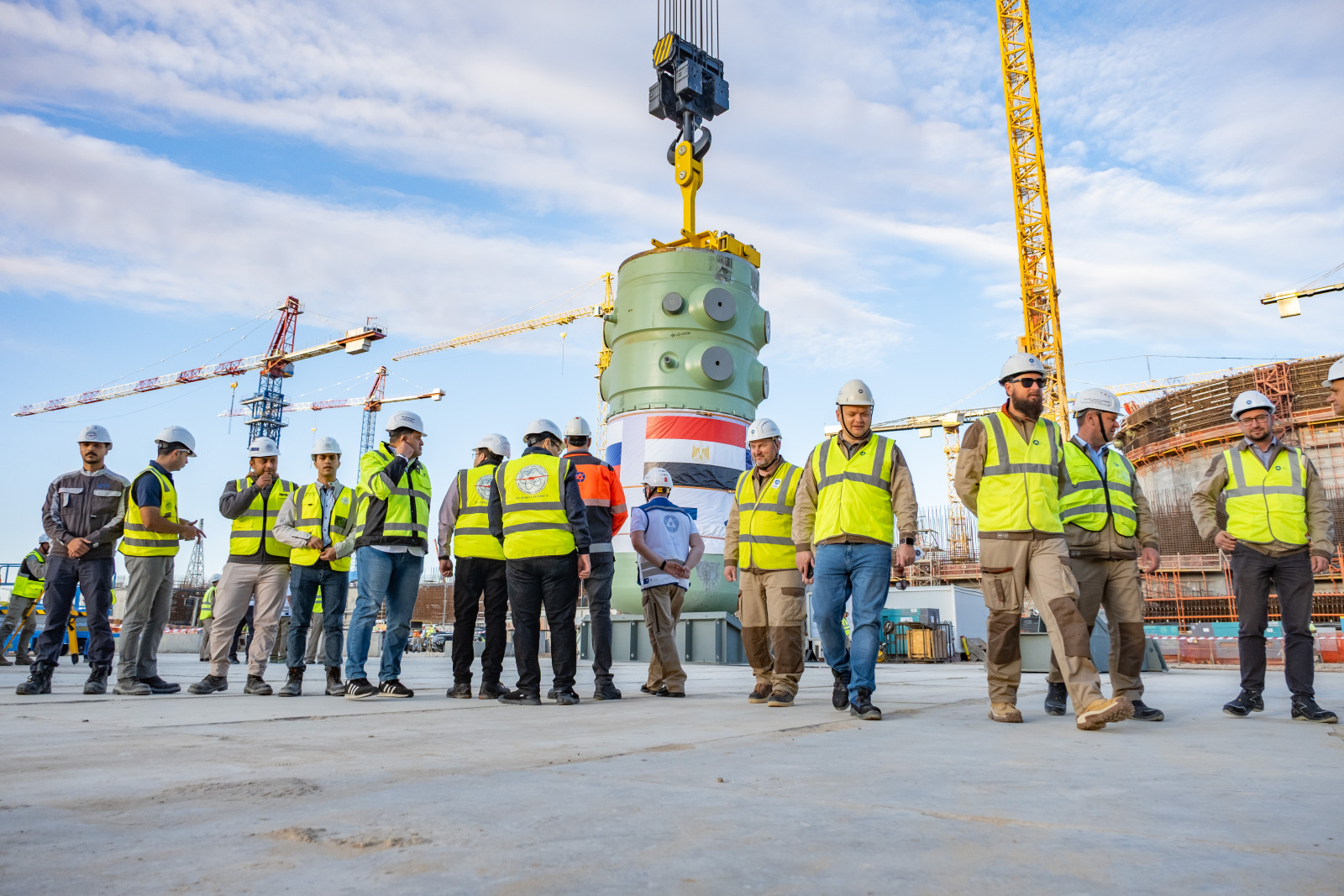

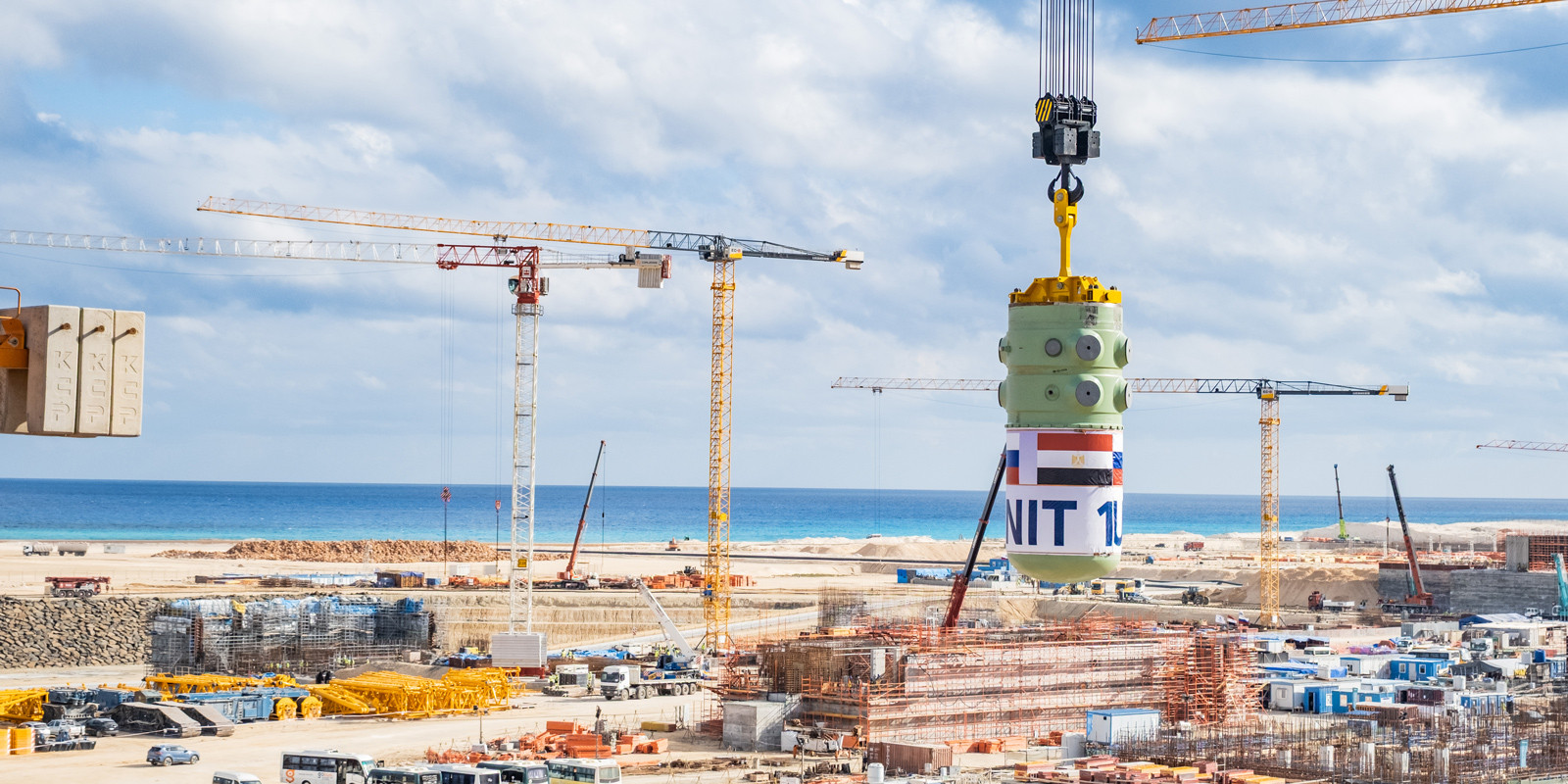

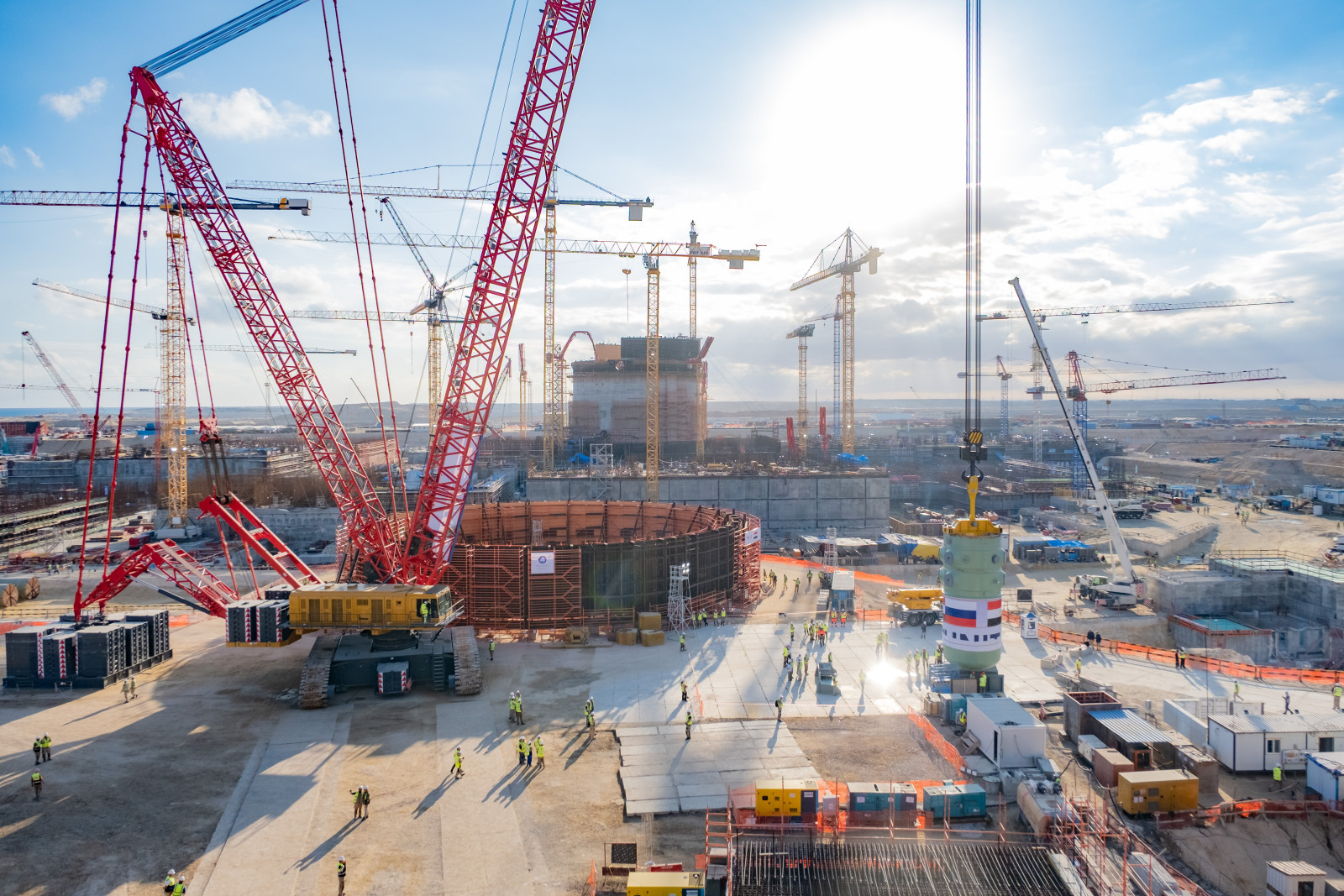

Монтаж проходил в несколько технологических этапов. На первом этапе специалисты выполнили кантовку и перемещение 340-тонного корпуса реактора из горизонтального в вертикальное положение. Далее оборудование установили в проектное положение в центре шахты реактора. Все операции проводились с использованием тяжеловесного гусеничного крана грузоподъёмностью 2200 тонн.
