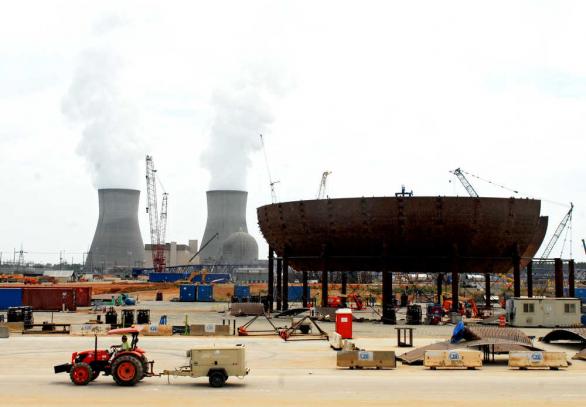

Субподрядчики на строительстве блоков №№3-4 АЭС "Вогл" (США) с реакторами AP-1000 рассматривают возможность перехода на работу в две смены с целью уложиться в график сооружения блоков. Об этом заявили в компании "Georgia Power", эксплуатирующей организации станции.
Сейчас в графике предусмотрена работа в одну смену при пятидневной рабочей неделе. Однако наметившееся отставание от графика, возможно, потребует пересмотра условий и перехода к двухсменке.
Помимо введения ночных смен, к выполнению проекта могут быть также привлечены дополнительные субподрядчики. Однако само по себе наращивание численности работников может оказаться бессмысленным, если проектная документация будет не финализирована или если стройка столкнётся с задержками поставок.
Строительство блоков №№3-4 АЭС "Вогл" (Vogtle) - совместный проект консорциума, возглавляемого компанией "Southern Nuclear Operating Co.", в состав которой, в свою очередь, входит "Georgia Power". На блоках будут установлены реакторы AP-1000.
Блоки №№3-4 АЭС "Вогл" стали первыми в США, на чьё строительство выделяются гарантии из федерального бюджета страны. Общая сумма гарантий для двух блоков составит 8,33 млрд долларов, при этом общая стоимость их строительства, по последним оценкам, достигнет 14-15 млрд долларов.
Комбинированная (строительство и эксплуатация) лицензия под новые блоки была выдана регуляторами в феврале 2012 года.
По графику сдача третьего блока в эксплуатацию намечена на конец 2017 года или начало 2018 года. Четвёртый блок приступит к работе через год после третьего.
