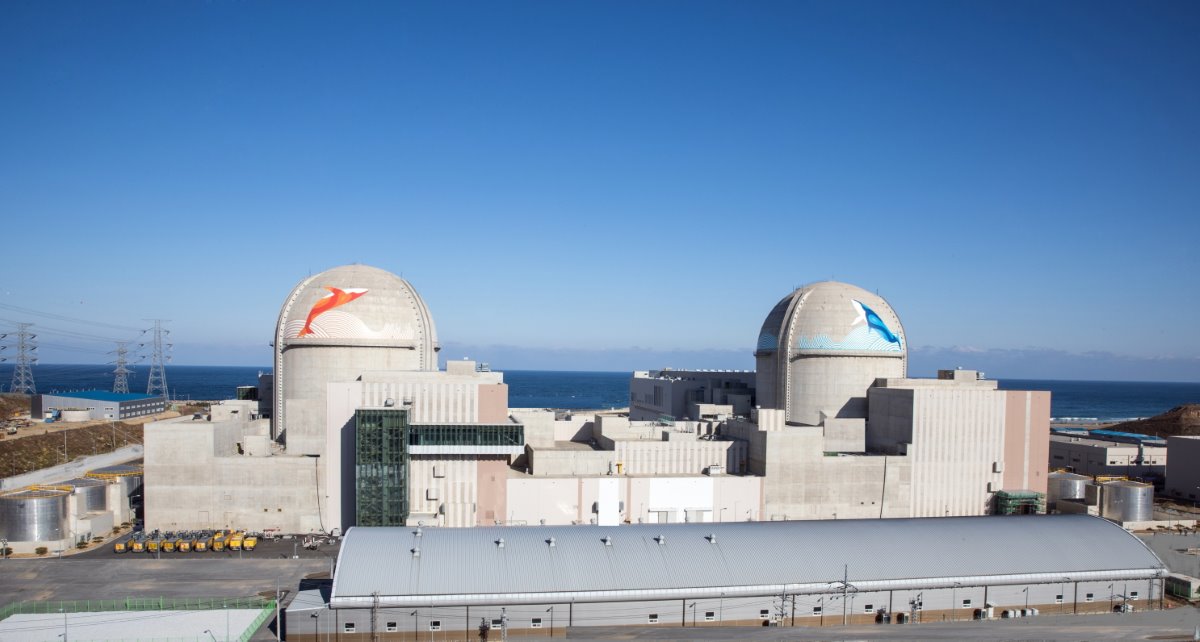

Первый энергоблок атомной электростанции "Шин Ханул" в Южной Корее 9 июня был впервые подключен к электросети, сообщила компания Korea Hydro & Nuclear Power (KHNP). Этот блок - первый из двух реакторов APR-1400 на площадке - планируется ввести в коммерческую эксплуатацию в конце этого года.
Закладка первых двух блоков на площадке АЭС "Шин Ханул" (ранее "Шин Ульчин") состоялась в мае 2012 года. Первый бетон для первого блока был залит два месяца спустя, а второй блок - в июне 2013 года.
Первоначально ожидалось, что реакторы APR-1400 с водой под давлением мощностью 1350 МВт войдут в эксплуатацию в апреле 2017 года и апреле 2018 года соответственно. После задержек загрузка топлива в первый блок была запланирована на июнь 2019 года, но была отложена до проверки безопасности Комитетом по ядерной безопасности и охране Южной Кореи (NSSC) и внесения некоторых изменений. Коммерческая эксплуатация первого энергоблока ожидалась в июле 2021 года, а второго - в мае 2022 года, но произошли дальнейшие задержки.
9 июля 2021 года NSSC дал условное разрешение на пуск первого энергоблока "Шин Ханул". Через пять дней KHNP начала загрузку первой из топливных сборок в активную зону реактора. 13 октября KHNP объявила, что после завершения загрузки топлива она проводит физические и системные испытания реактора при нормальных условиях рабочей температуры и давления. В июле компания заявила, что, как ожидается, эти испытания займут около восьми месяцев. Реактор достиг первой критичности - устойчивой цепной реакции - 22 мая.
KHNP заявила, что ожидает, что первый энергоблок АЭС "Шин Ханул" будет вырабатывать "около 700 000 кВт/ч электроэнергии в час в период испытаний по увеличению мощности после подключения к сети, что, как ожидается, будет способствовать росту спроса и предложения электроэнергии предстоящим летом".
"Мы приложим все усилия для проведения комплексной заключительной проверки при поэтапном увеличении мощности электростанции", - сказал президент KHNP Чон Чжэ Хун.
Первые два энергоблока APR-1400 (“Шин Кори-3 и 4) вступили в коммерческую эксплуатацию в декабре 2016 года и сентябре 2019 года соответственно. Строительство еще двух блоков APR-1400 - 5 и 6 - началось в апреле 2017 и сентябре 2018 года. Их ввод в эксплуатацию запланирован на март 2023 года и июнь 2024 года.
Четыре блока APR-1400 также были построены на АЭС “Барака” в Объединенных Арабских Эмиратах, что стало первым иностранным заказом на реактор данной конструкции. Первые два из этих блоков были подключены к сети в августе 2020 года и сентябре 2021 года, соответственно.
