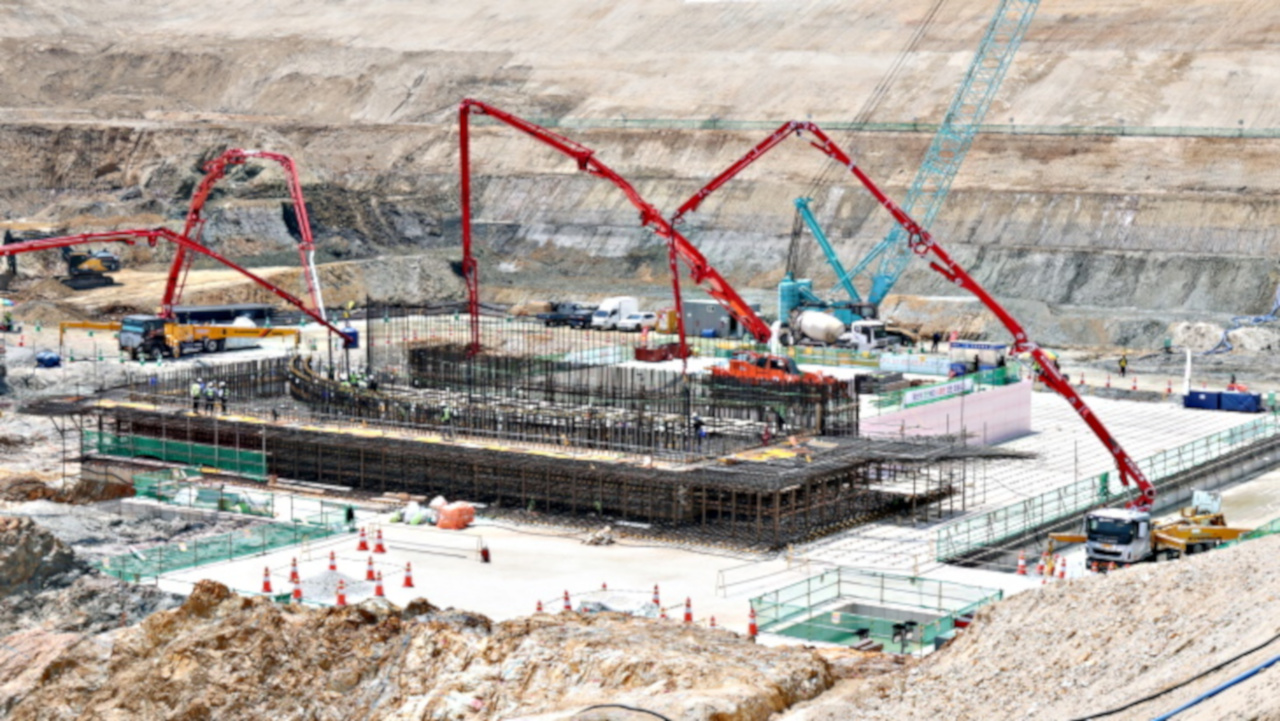

Первый бетон, необходимый для обеспечения безопасности, был залит в здание реактора третьего блока АЭС «Шин Ханул» в Южной Корее. Завершение строительства блока APR1400 запланировано на 2032 год.
Компания Korea Hydro & Nuclear Power (KHNP) объявила о «начале полномасштабных строительных работ с заливки первого бетона для здания реактора, ключевого процесса строительства блока № 3 АЭС "Шин Ханул", на строительной площадке 20 мая».
В ноябре 2014 года компания KHNP подписала соглашение с уездом Ульчин о строительстве 3 и 4 энергоблоков АЭС "Шин Ханул". Компания подала заявку на получение лицензии на строительство блоков в январе 2016 года. Подготовка площадки для двух блоков изначально планировалась на май 2017 года, а промышленная эксплуатация блока № 3 была запланирована на декабрь 2022 года, а блока № 4 — на год позже.
Однако в мае 2017 года компания KHNP объявила, что поручила компании Kepco Engineering & Construction, которая подписала контракт на проектирование в марте 2016 года, приостановить работы по запланированным блокам в связи с политикой нового президента Мун Чжэ Ина по поэтапному отказу от ядерной энергетики. Работа по лицензированию новых блоков продолжалась.
Президент Юн Сок Ёль, пришедший к власти в мае 2022 года, отменил политику бывшего президента по поэтапному отказу от ядерной энергетики. В июле 2022 года Юн призвал к скорейшему восстановлению атомных электростанций страны после того, как министр торговли, промышленности и энергетики Ли Чан Ян изложил планы по оживлению ядерной энергетики Южной Кореи, включая цель возобновить работу над "Шин Ханул" 3 и 4 уже в 2024 году.
Подготовительные работы по строительству двух установок APR1400 начались после одобрения южнокорейским правительством плана реализации проекта в июне 2023 года. Фактически предусматривалось 20 процедур лицензирования и выдачи разрешений в ведении 11 министерств, необходимых для строительства атомных электростанций. Комиссия по ядерной безопасности Южной Кореи выдала лицензию KHNP на строительство "Шин Ханул" 3 и 4 в сентябре прошлого года. Церемония, ознаменовавшая начало работ на двух блоках, состоялась в следующем месяце.
В марте 2023 года KHNP и Doosan Enerbility подписали контракт на сумму 2,9 триллиона корейских вон (2,2 миллиарда долларов США) на поставку основного оборудования для АЭС. В рамках контракта, который будет действовать в течение 10 лет, Doosan Enerbility поставит ядерные реакторы, парогенераторы и турбогенераторы для двух блоков APR1400.
«Мы сделаем все возможное, чтобы повысить статус K-Power на мировом рынке строительства атомных электростанций, достигнув цели «В срок, в рамках бюджета», а также безопасного строительства блоков "Шин Ханул" 3 и 4», — сказал президент KHNP Хван Джу-хо.
«Блок "Шин Ханул" 3 планируется завершить в 2032 году после завершения строительства конструкций, установки оборудования, такого как реактор, и поэтапного тестирования», — заявили в KHNP, - «Ожидается, что блоки "Шин Ханул" 3 и 4 внесут значительный вклад в возрождение экономики атомной энергетики как символ укрепления экосистемы атомной энергетики после возобновления работы в 2022 году и станут самой безопасной атомной электростанцией Кореи».
В Южной Корее действуют четыре энергоблока APR1400 — энергоблоки Saeul 1 и 2 (ранее "Шин Кори" 3 и 4) и энергоблоки "Шин Ханул" 1 и 2. Еще два энергоблока APR1400 находятся в стадии строительства под названием Saeul 3 и 4. Четыре энергоблока APR1400 также построены на атомной электростанции "Барака" в ОАЭ, и все они в настоящее время находятся в промышленной эксплуатации.
