19 июля 2022
Атомная энергия 2.0

Южнокорейская KHNP начала опытно-промышленную эксплуатацию первого энергоблока APR-1400 АЭС "Шин Ханул"

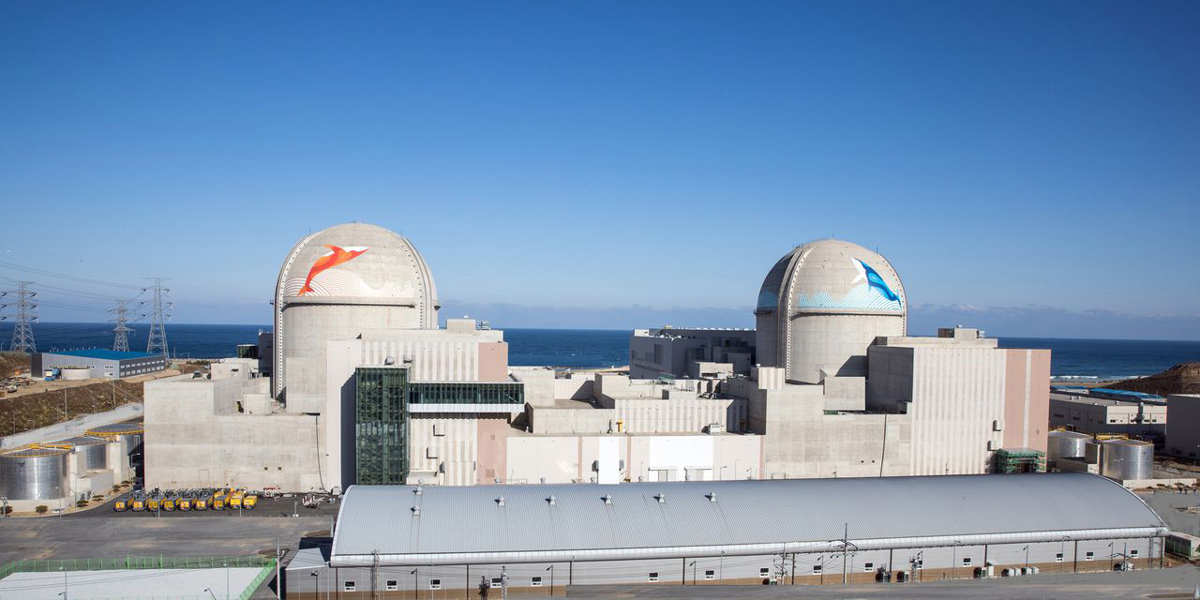

KHNP Блоки 1 и 2 АЭС "Шин Ханул" KHNP

Первый блок атомной электростанции "Шин Ханул" 15 июля вошел в опытно-промышленную эксплуатацию, сообщило Министерство торговли, промышленности и энергетики Южной Кореи (MOTIE). Этот блок - первый из четырех реакторов APR-1400 на площадке - планируется ввести в коммерческую эксплуатацию в сентябре.

Объявление было сделано после того, как второй заместитель министра торговли, промышленности и энергетики Пак Иль Чжун посетил АЭС "Шин Ханул", чтобы проинспектировать опытно-промышленную эксплуатацию первого блока и подготовку к строительству третьего и четвертого блоков.

Закладка фундамента для первых двух блоков на площадке АЭС "Шин Ханул" (ранее "Шин Ульчин") состоялась в мае 2012 года. Первый бетон для первого блока был залит два месяца спустя, а второй блок - в июне 2013 года.

Первый блок АЭС "Шин Ханул" достиг первой критичности 22 мая этого года и был подключен к сети 9 июня. Ввод в коммерческую эксплуатацию реактора APR-1400 мощностью 1350 МВт запланирован на сентябрь, а второго энергоблока - на сентябрь 2023 года.

MOTIE отметила, что по состоянию на конец июня строительство энергоблоков 1 и 2 АЭС "Шин Ханул" было завершено на 99,13%.

Строительство еще двух реакторов APR-1400 в качестве блоков №5 и №6 АЭС "Шин Кори" началось в апреле 2017 года и сентябре 2018 года соответственно. Их ввод в эксплуатацию запланирован на март 2023 года и июнь 2024 года.

Ранее в этом месяце правительство Южной Кореи изложило новую энергетическую политику, которая направлена на поддержание доли атомной энергетики в энергобалансе страны на уровне не менее 30% к 2030 году, отменяя политику бывшего президента Мун Чжэ Ина по постепенному отказу от атомной энергетики. Правительство также призвало возобновить строительство энергоблоков № 3 и 4 на АЭС "Шин Ханул" после того, как проектные работы были приостановлены в 2017 году из-за неопределенности государственной политики в отношении строительства новых реакторов.

Министр торговли, промышленности и энергетики Ли Чан Ян впоследствии изложил планы, включая цель возобновления работ на АЭС "Шин Хануль" 3 и 4 уже в 2024 году.

Атомная энергия 2.0: свежие публикации

Научный портал «Атомная энергия 2.0» – самое крупное и наиболее посещаемое в Российской Федерации и странах СНГ прогрессивное цифровое СМИ атомной отрасли, выходящее в сотрудничестве со многими научно-производственными, деловыми, государственными, образовательными, общественными и экологическими организациями с 2008 года.



«Атомная энергия 2.0» развивается в виде открытой семантической системы управления ядерными знаниями и популяризирует ядерные, термоядерные, водородные, радиационные и экологические технологии и инновации в России и мире.
