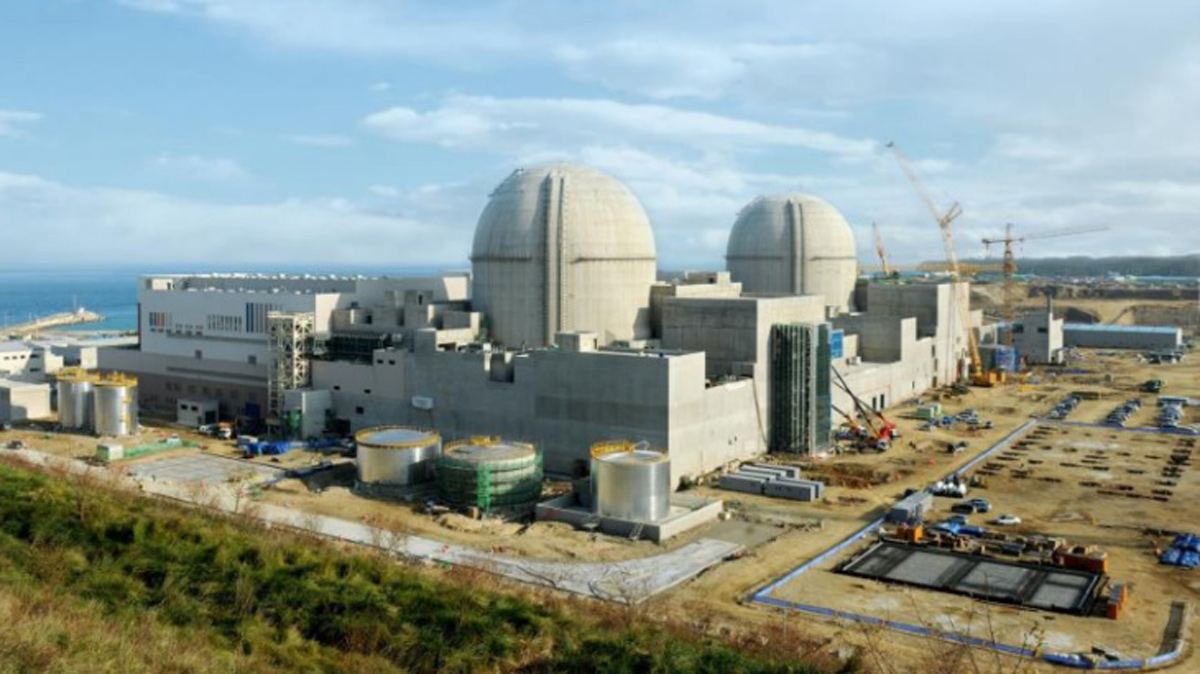

Загрузка всех 241 топливных сборок в активную зону первого энергоблока АЭС "Шин Ханул" в Южной Корее завершена, объявила компания Korea Hydro & Nuclear Power (KHNP). Этот блок - первый из двух реакторов APR-1400 на площадке - планируется ввести в промышленную эксплуатацию в середине 2022 года после проведения испытаний на различных уровнях мощности для обеспечения безопасной работы всех систем в соответствии с проектом.
Закладка первых двух блоков на площадке АЭС "Шин Ханул" (ранее "Шин Ульчин") состоялась в мае 2012 года. Первый бетон для первого блока был залит два месяца спустя, а для второго - в июне 2013 года. Первоначально ожидалось, что реакторы с водой под давлением мощностью 1350 МВт войдут в эксплуатацию в апреле 2017 года и апреле 2018 года соответственно. После задержек загрузка топлива в первый блок была запланирована на июнь 2019 года, но была отложена до проверки безопасности Комиссии по ядерной безопасности Южной Кореи (NSSC) и внесения некоторых изменений. Промышленная эксплуатация первого энергоблока ожидалась в июле 2021 года, а второго - в мае 2022 года, но произошли дальнейшие задержки.
9 июля NSSC дал условное разрешение на пуск первого блока АЭС "Шина Ханул". 5 дней спустя KHNP начала загрузку первой из топливных сборок в активную зону реактора.
13 октября компания KHNP объявила, что после завершения загрузки топлива она проводит физические и системные испытания реактора при нормальных условиях рабочей температуры и давления. В июле компания заявила, что ожидается, что эти испытания займут около восьми месяцев.
APR-1400 – это эволюционный реактор с водой под давлением, который берет свое начало от модели CE System 80+. Он спроектирован Корейской инженерной компанией (“Korea Engineering Company”), генерирует 1400 МВт электрической мощности и имеет 60-летний проектный срок службы. Он заменяет стандартизированный проект OPR-1000 мощностью 995 МВт, которых Южная Корея построила 12 блоков. APR-1400 отличается усовершенствованиями в области эксплуатации, безопасности, технического обслуживания и ценовой доступности, основанными на накопленном опыте и технологическом развитии.
В октябре 2017 года European Utility Requirements - техническая консультативная группа европейских генерирующих предприятий по атомным электростанциям - одобрила проект реактора APR-1400. Комиссия по ядерному регулированию США сертифицировала APR-1400 в августе 2019 года, признав проект полностью соответствующим американским требованиям безопасности.
Первые два блока APR-1400 - третий и четвертый блоки АЭС “Шин Кори” - вступили в промышленную эксплуатацию в декабре 2016 года и сентябре 2019 года соответственно. Строительство еще двух блоков APR-1400 - пятого и шестого - началось в апреле 2017 и сентябре 2018 года. Их ввод в эксплуатацию запланирован на март 2023 года и июнь 2024 года.
KHNP отметила, что первый блок АЭС "Шин Ханул" является первым энергетическим реактором в Южной Корее, достигшим технологической независимости за счет локализации основного оборудования, такого как ГЦН реактора и система КИПиА станции.
Четыре реактора APR-1400 также были построены на АЭС "Барака" в Объединенных Арабских Эмиратах. Первые два из этих блоков были подключены к сети в августе 2020 года и сентябре 2021 года, соответственно.
