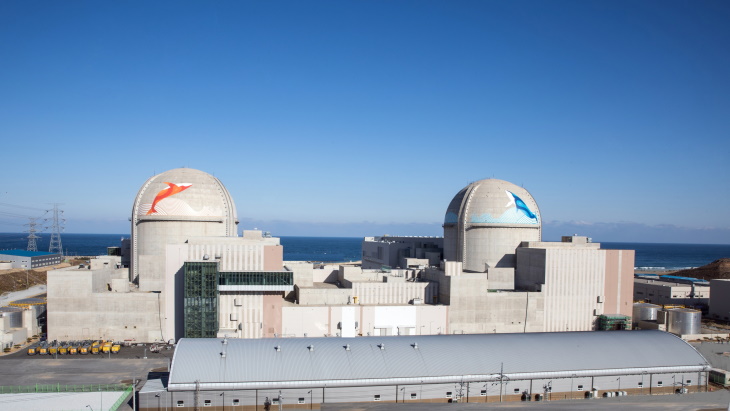

На энергоблоке №2 южнокорейской АЭС "Шин Ханул" с реактором APR1400 завершена загрузка ядерного топлива. Об этом сообщила генерирующая компания Korea Hydro & Nuclear Power (KHNP).
Ранее, 7 сентября, данный энергоблок АЭС получил лицензию на эксплуатацию от Комиссии по ядерной безопасности. В период с 11 по 18 сентября в активную зону реактора была загружена 241 тепловыделяющая сборка.
Ожидается, что этот блок - второй из двух реакторов APR1400 на площадке - вступит в коммерческую эксплуатацию примерно через шесть месяцев после завершения тестовых испытаний.
Закладка первых двух блоков АЭС "Шин Ханул" (ранее называвшаяся "Шин Ульчин") состоялась в мае 2012 года. Первый бетон на первом блоке был залит через два месяца, а на втором - в июне 2013 года. Физический пуск блока №1 АЭС"Шин Ханул" состоялся 22 мая 2022 года, а к электросети он был подключён 9 июня того же года.
После ввода в эксплуатацию блок №2 АЭС "Шин Ханул" станет 28-м по счету энергоблоком АЭС в Южной Корее и четвертым в стране энергоблоком с реактором APR1400 (ещё два – на АЭС "Саэль", до недавнего времени известной как вторая очередь АЭС "Шин Кори"). Кроме этого, планируется построить на АЭС "Саэль" и "Шин Ханул" ещё по два блока с реакторами этого типа.
APR1400 - это эволюционный водо-водяной реактор под давлением, который берет свое начало от модели CE System 80+. Он разработан Корейской инженерной компанией и имеет мощность 1400 МВт-эл. и 60-летний проектный срок службы. Он пришел на смену стандартной модели OPR1000 мощностью 995 МВт, которых в Южной Корее было построено 12.
Кроме Южной Кореи, четыре блока с реакторами APR1400 сооружены на АЭС "Барака" в Объединённых Арабских Эмиратах, три из которых уже введены в эксплуатацию, а четвёртый планируется ввести в эксплуатацию в 2025 году.
