Государственный совет Китая одобрил строительство шести атомных энергоблоков: пятого и шестого блоков АЭС "Ниндэ" в провинции Фуцзянь, первого и второго блоков АЭС "Шидаовань" в провинции Шаньдун, а также первого и второго блоков АЭС "Сюйдапу" в провинции Ляонин.
Эти решения, принятые 31 июля на заседании Госсовета КНР под председательством премьера Ли Цяня, стали первыми одобрениями китайских проектов в области атомной энергетики в 2023 году. В 2022 году было одобрено в общей сложности 10 новых атомных энергоблоков.
"Безопасность и качество будут главным приоритетом при строительстве этих проектов", - говорится в заявлении Госсовета.
В заявлении, поступившем на Гонконгскую фондовую биржу, компания China General Nuclear (CGN) сообщила, что на пятом и шестом блоках АЭС "Ниндэ" будут установлены китайские водо-водяные реакторы HPR1000 (Hualong One).
В настоящее время компания и Ningde Second Nuclear Power Co Ltd ведут различные подготовительные работы для строительства пятого и шестого энергоблоков АЭС "Ниндэ" в установленном порядке", - говорится в сообщении, - "Строительство начнется после получения разрешения на строительство атомной электростанции от Национального управления по ядерной безопасности".

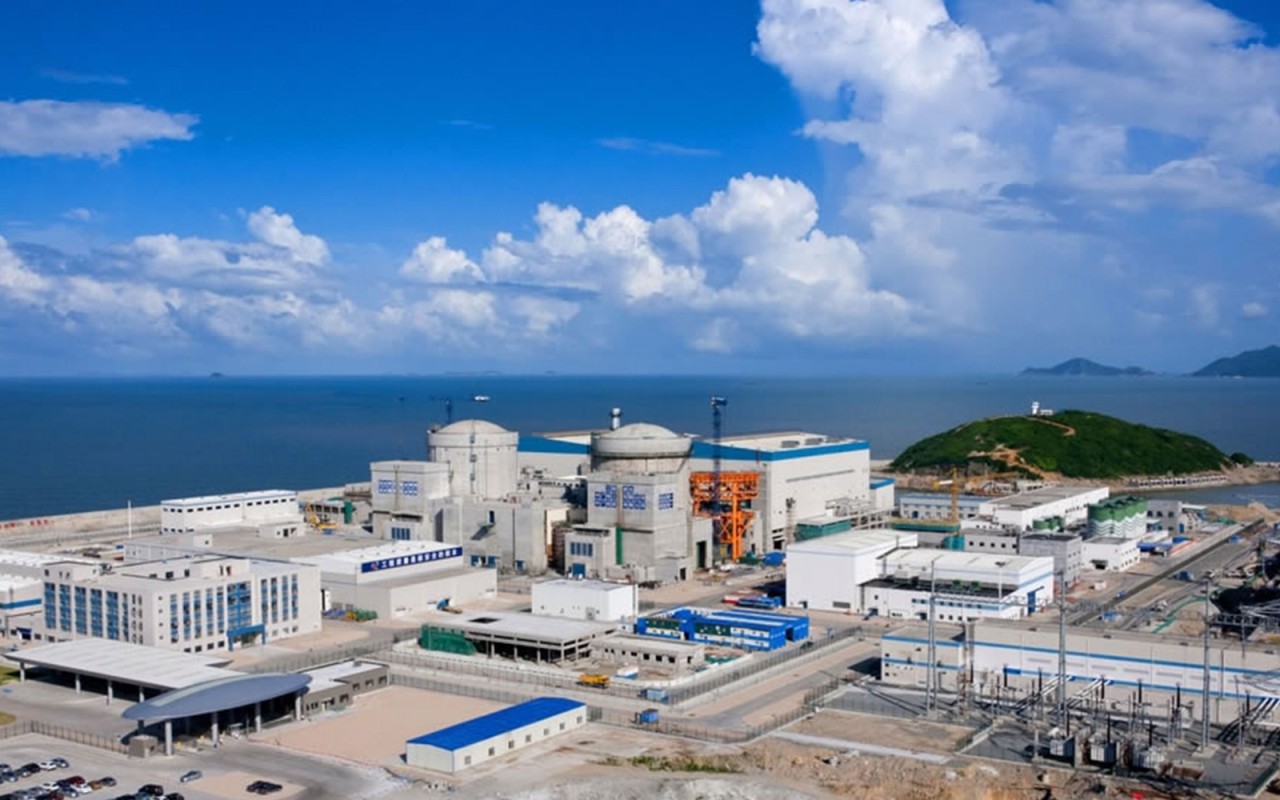

CGN отметила, что АЭС "Ниндэ" стала первой атомной станцией, построенной и введенной в эксплуатацию в провинции Фуцзянь. В настоящее время станция состоит из четырех энергоблоков CPR-1000 мощностью 1018 МВт(э), которые начали промышленную эксплуатацию в период с апреля 2013 по июль 2016 года.
"По состоянию на 30 июня 2023 года суммарная выработка электроэнергии четырьмя энергоблоками первой очереди проекта составила 257,9 млрд кВт-ч", - говорится в сообщении.
CGN также сообщила, что было получено разрешение на строительство двух блоков Hualong One в качестве первого и второго блоков станции "Шидаовань" "под управлением группы Huaneng, которая полностью участвует в строительстве проекта CGN".
China Huaneng отметила, что эти два блока уже "прошли всестороннюю экспертизу безопасности и включены в национальный план".
"Проект расширения первой очереди АЭС "Шидаовань" является вторым крупномасштабным проектом атомной электростанции с водяным реактором под давлением, разработанным China Huaneng Holdings после второй очереди АЭС "Чанцзян", - добавила компания.
На площадке АЭС "Шидаовань" уже работает демонстрационный высокотемпературный газоохлаждаемый реактор с шаровыми микротвелами (HTR-PM), который впервые вышел на полную мощность в декабре 2022 года. В состав HTR-PM входят два малых реактора, которые приводят в движение одну турбину мощностью 210 МВт. Ее владельцем является консорциум, возглавляемый компанией China Huaneng (47,5%), дочерней компанией China National Nuclear Corporation (CNNC) - China Nuclear Engineering Corporation (32,5%) и Институтом ядерных и новых энергетических технологий Университета Цинхуа (20%), который является руководителем исследований и разработок.
Тем временем дочерняя компания CNNC - China Nuclear Power Co Ltd - сообщила Шанхайской фондовой бирже о получении разрешения на строительство первого и второго блоков АЭС "Сюйдапу" (Xudabao, также известной как Xudapu). Не раскрывая конструкцию реакторов, запланированных для этих двух блоков, компания сообщила, что мощность каждого из них составит 1291 МВт.
"CNNC Liaoning Nuclear Power Co Ltd, контролируемая нашей компанией, является владельцем утвержденного проекта и отвечает за инвестиции в проект, строительство и управление эксплуатацией", - отметила CNNC, - "В настоящее время на площадке проекта планомерно и организованно ведутся различные подготовительные работы перед началом строительства".
Первоначально предполагалось, что проект АЭС "Сюйдапу" будет состоять из шести реакторов CAP1000 китайской разработки, причем на первом этапе будут построены блоки 1 и 2. Подготовка площадки началась в ноябре 2010 года. Национальная комиссия по развитию и реформам одобрила проект в январе 2011 года. В апреле 2014 года Национальная администрация по ядерной безопасности Китая объявила об утверждении выбора площадки для первого и второго блоков АЭС "Сюйдапу". Однако строительство этих блоков так и не началось.
Однако в связи с изменением планов в июле 2021 г. и мае 2022 г. началось строительство двух российских энергоблоков ВВЭР-1200 в качестве третьего и четвертого энергоблоков АЭС "Сюйдапу" соответственно.
Общий объем инвестиций в строительство шести одобренных энергоблоков оценивается в 120 млрд. юаней (16,8 млрд. долл. США), сообщает China Daily.
